Schlag auf Schlag - Umspannwerk Rockensußra steht kurz vor Inbetriebnahme!

21. November 2025

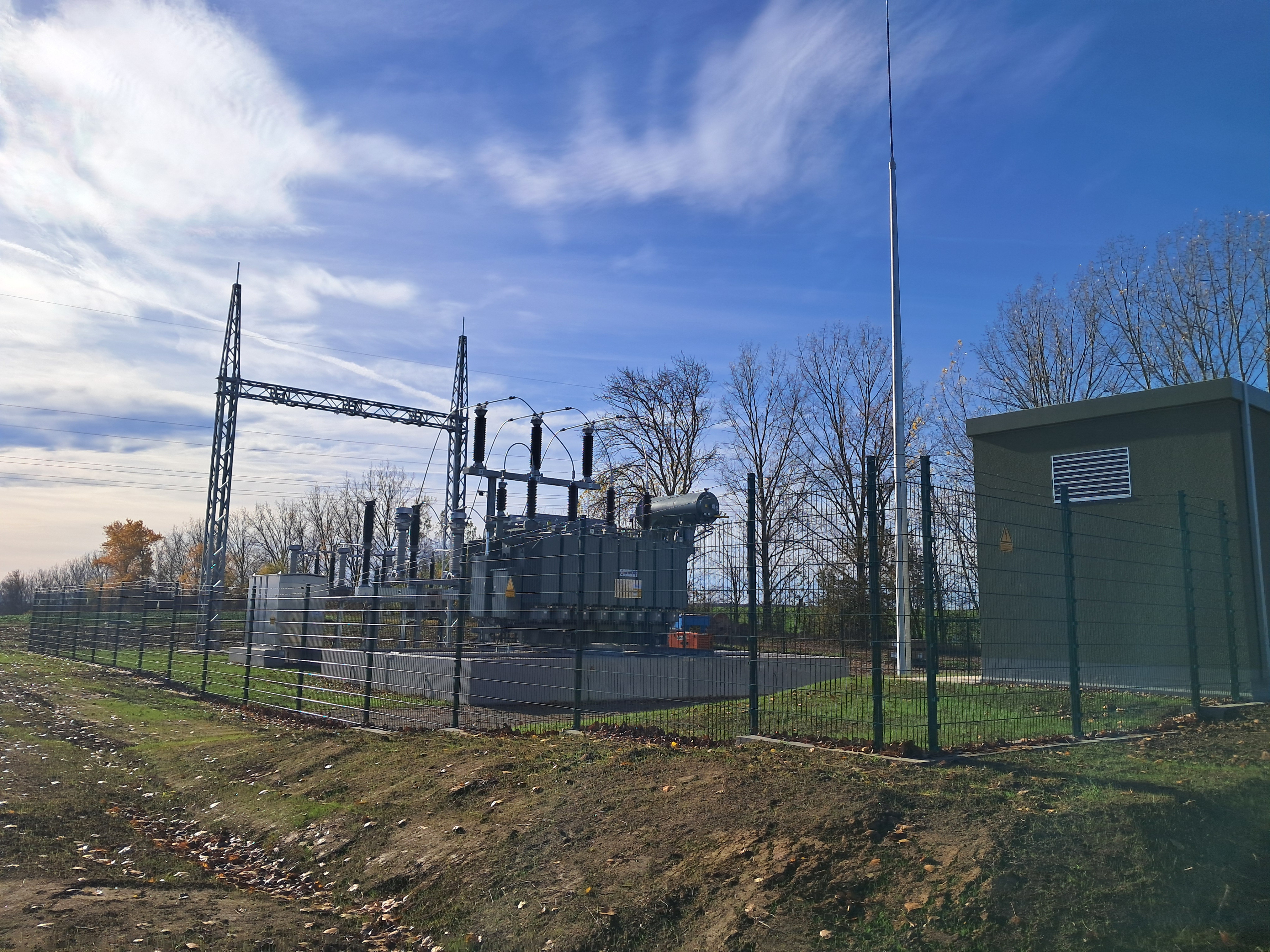

Für unser Flaggschiff-Projekt in Rockensußra wird in ca. 6,5 km Entfernung ein Umspannwerk (UW) errichtet und soll noch im November fertiggestellt werden.

Kernstück des UWs ist ein 63 MVA ONAF-Transformator, der von 33 kV auf 115 kV hochspannt – und damit das technische Bindeglied in das Hochspannungsnetz der Thüringer Energienetze darstellt. Genau hier wird künftig unsere 81 MWp starke PV Anlage einspeisen.

Um die Infrastruktur bestmöglich ausnutzen zu können, wird darüber hinaus auch unser geplanter 50 MW-Mischstromspeicher an dieses Umspannwerk angeschlossen.

Für die Netzanbindung wird ein neuer Traversenmast errichtet, sodass das UW Anfang 2026 angeschlossen werden kann.
